Załącznik 18
WARUNKI ODBIORU ROBÓT PODTORZOWYCH

Część I - Warunki ogólne

1.   Wstęp
1.1.   Ustalenia "Warunków" obowiązują wszystkich wykonawców podejmujących prace na podstawie zleceń i umów oraz jednostki PKP, realizujące prace systemem gospodarczym
1.2.   "Warunki" nakładają obowiązek bieżącego śledzenia postępu technicznego oraz zmian aktów prawnych i normatywnych.

2.   Cele odbiorów
2.1.   Odbiorom podlegają nowe i przebudowane urządzenia, elementy i budowle, teren budowy oraz najbliższe otoczenie miejsca robót.
2.2.   Celem odbioru jest sprawdzenie, czy nowe i przebudowane elementy, urządzenia i obiekty spełniają wymagania techniczne i inne, określone w dokumentach będących podstawą wykonywania robót, w szczególności zaś w:
-   przepisach prawa budowlanego,
-   dokumentacji projektowej,
-   standardach technicznych,
-   obowiązujących normach (w tym normach dotyczących materiałów, prefabrykatów i urządzeń),
-   świadectwach o dopuszczeniu do stosowania nowych systemów, materiałów i technologii,
-   przepisach i instrukcjach służbowych,
-   umowach pomiędzy zamawiającym i wykonawcą,
-   zaleceniach z przeprowadzonych kontroli,
-   ustaleniach i zaleceniach sformułowanych przez służby inwestorskie w dziennikach budowy,
-   przepisach dotyczących ochrony środowiska.
2.3.   Podczas odbioru określa się zakres i kompletność wykonywanych prac, ich jakość i przydatność techniczną oraz terminowość wykonania. Ocenia się wpływ wykonywanych robót na przyległe elementy infrastruktury i ewentualne ich uszkodzenia, uprzątnięcie miejsca robót oraz sposób postępowania w wypadku występowania usterek. Określa się wysokość wynagrodzenia wykonawców oraz całkowity koszt zbudowanego lub przebudowanego obiektu albo zespołu obiektów.
2.4.  Szczególnemu sprawdzeniu podlegają przewidziane w dokumentacji projektowej urządzenia, obiekty i elementy robót związane z ochroną środowiska.

3. Rodzaje odbiorów
3.1. Odbiory przeprowadza się jako:
-   częściowe,
-   końcowe,
-   pogwarancyjne.
3.2.  Odbiory częściowe przeprowadza się gdy:
-   wykonawca ubiega się o zapłatę za częściowo wykonane roboty, stanowiące całość funkcjonalną lub wykonawczą, a zawarta umowa przewiduje taki sposób rozliczeń,
-   przed przystąpieniem do kolejnej fazy robót zachodzi potrzeba określenia jakości i ilości robót zanikających albo zakrywanych,
-   zachodzi potrzeba oceny jakości zmontowanego elementu lub urządzenia (np. rozjazd na bazie montażowej, zmontowane urządzenie przed podłączeniem),
-   pewna faza robót przekazywana jest innemu wykonawcy;
-   element, urządzenie lub część obiektu przekazywana jest do eksploatacji.
3.3.  Odbiorem końcowym obejmuje się całość robót zgodnie z zawartą umową. Określa się wtedy:
-   ilość i jakość robót,
-   ich zgodność z dokumentacją projektową, umową, warunkami technicznymi, normami i przepisami,
-   przydatność obiektu lub zespołu obiektów do podjęcia eksploatacji,
-   tryb postępowania w wypadku występowania usterek,
-   zastrzeżenia dotyczące należności dla wykonawcy lub wykonawców oraz dotyczące kosztów robót,
-   ewentualne zmiany warunków gwarancji ustalonych w umowie.
3.4.  Odbiory pogwarancyjne przeprowadza się przed zakończeniem okresów gwarancji określonych w umowach, w celu:
-   stwierdzenia usunięcia usterek zauważonych w trakcie odbioru końcowego i wad ukrytych, ujawnionych w okresie gwarancyjnym,
-   ostatecznego przekazania do eksploatacji urządzeń lub elementów objętych gwarancją producenta lub wykonawcy robót, za wyjątkiem materiałów lub urządzeń, dla których okres gwarancji jest dłuższy od okresu gwarancyjnego określonego w umowie,
-   całkowitego lub częściowego zwolnienia kaucji gwarancyjnej.
3.5.   Rodzaje odbiorów wymaganych dla poszczególnych robót ustala inwestor na podstawie dokumentacji projektowej i "Warunków" szczegółowych.

4. Warunki odbioru
4.1. Wykonawca jest zobowiązany do:
-   kontroli j akości wbudowywanych elementów, materiałów i urządzeń,
-   bieżącej kontroli prawidłowości prowadzonych robót,
-   przeprowadzania prób technicznych (wewnętrznych odbiorów robót) oraz informowania inwestora o terminach tych prób z takim wyprzedzeniem, aby mógł on w nich uczestniczyć,
-   wykonywania badań wymaganych w czasie odbiorów.
4.2.  Podstawowym warunkiem odbioru prac jest ich kompletność i zadowalająca jakość. Jakość prac określa się na podstawie:
-   atestów materiałów, elementów i urządzeń dostarczonych przez producentów,
-   wyników badań uzyskanych przez wykonawcę w ramach własnego systemu kontroli jakości,
-   wyników kontroli i badań przeprowadzonych w czasie robót,
-   wyników oględzin i badań wykonywanych w czasie odbioru.
4.3.  Rodzaje, zakresy i sposoby wykonywania badań odbiorczych oraz sposoby zapisu ich wyników podano w "Warunkach" szczegółowych.
4.4.  Ogólne warunki odbioru jakościowego zostaną opracowane odrębnie.

5. Tryb przeprowadzania odbiorów
5.1.   Odbiory częściowe przeprowadza wyznaczony inspektor nadzoru z udziałem przedstawiciela odpowiedniej służby utrzymaniowej PKP lub też komisja powołana przez inwestora (decyzję w tej sprawie podejmuje inwestor).
5.2.  Odbiory częściowe powinny rozpoczynać się w ciągu 3 dni roboczych od dnia formalnego zgłoszenia przez wykonawcę gotowości wykonywanych prac, licząc od dnia następnego po dniu zgłoszenia.
5.3.  Odbiory końcowe przeprowadza komisja powołana przez Naczelnego Dyrektora OKP.
5.4.  Odbiory końcowe dokonywane są według regulaminu opracowanego przez inwestora. Regulamin ten, po zatwierdzeniu przez Naczelnego Dyrektora OKP, powinien być udostępniony członkom komisji oraz uczestniczącym w odbiorze co najmniej 5 dni przed rozpoczęciem odbioru.
5.5.   Komisja odbioru końcowego powinna przystąpić do prac w ciągu 14 dni od formalnego zgłoszenia przez wykonawcę gotowości wykonanych prac.
5.6.  Odbioru końcowego dokonuje się na miejscu robót na podstawie:
-   przedłożonych dokumentów,
-   wyników wymaganych badań, pomiarów i prób,
-   oględzin odbieranego urządzenia, elementu lub obiektu.
5.7.   Komisji odbioru końcowego przedkłada się:
-   dzienniki budowy,
-   zatwierdzoną dokumentację projektową z naniesionymi zatwierdzonymi zmianami i poprawkami, wprowadzonymi w trakcie prac,
-   umowę zawartą pomiędzy inwestorem i wykonawcą wraz z ewentualnymi porozumieniami dodatkowymi,
-   protokoły odbiorów częściowych, w tym protokoły przekazania do eksploatacji,
-   wyniki kontroli jakości, pomiarów geodezyjnych, atesty na wbudowane materiały, prefabrykaty i urządzenia, świadectwa dopuszczenia do stosowania,
-   wyniki wymaganych badań, pomiarów i prób technicznych, ekspertyz, odbiorów wewnętrznych,
-   harmonogram wykonanych robót,
-   wykaz usterek i wad stwierdzonych w trakcie odbiorów częściowych wraz z potwierdzeniami lub usunięcia,
-   korespondencję i inne dokumenty mogące mieć istotny wpływ na przebieg odbioru,
-   inne dokumenty wymienione w "Warunkach" szczegółowych.
5.8.   Odbiory pogwarancyjne dokonywane są przez komisję powołaną przez Naczelnego Dyrektora OKP (lub z jego upoważnienia przez naczelnika służby).
5.9.  Termin odbioru pogwarancyjnego powinien być ustalany tak, aby można było go zakończyć najpóźniej na 5 dni przed upływem okresu gwarancji.
5.10.   W przypadku zastrzeżeń lub wątpliwości do przedłożonych dokumentów przeprowadza się na wniosek inspektora nadzoru lub komisji uzupełniające badania jakości użytych materiałów, prefabrykatów i zainstalowanych urządzeń.
5.11.   Koszty prób i badań związanych z odbiorami ponosi wykonawca robót.
5.12.   Skład komisji każdego z odbiorców może być rozszerzony, np.:
-   gdy pewna faza robót przekazywana jest innemu wykonawcy, w komisji bierze udział przedstawiciel tego wykonawcy,
-   gdy odbiór dotyczy uzbrojenia terenu, w komisji bierze udział przedstawiciel służby (jednostki) eksploatującej urządzenia znajdujące się na terenie budowy.

6. Dokumentacja z odbiorów
6.1.   Z przeprowadzonego odbioru sporządza się protokół według załączonych wzorów (WZÓR "A" - dotyczący odbioru częściowego/końcowego i przekazania do dalszej fazy/...; WZÓR "B" - dotyczący odbioru pogwarancyjnego). W przypadku nieodebrania prac zgłoszonych przez wykonawcę do odbioru, komisja spisuje stosowny protokół ze spotkania. Protokół ten, podpisany przez członków komisji i inspektora (inspektorów) nadzoru, powinien określać przede wszystkim przyczyny nieodebrania zgłoszonego zakresu, termin usunięcia tych przyczyn oraz ewentualny termin odbioru.
6.2.   Protokół z odbioru można nie sporządzać jedynie w wypadku odbioru częściowego, mającego na celu dopuszczenie do dalszych robót w ramach tego samego zagadnienia.
Dokonanie odbioru może być wtedy potwierdzone przez inspektora nadzoru odpowiednim wpisem w dzienniku budowy.
6.3.   Protokół z odbioru powinien zawierać między innymi:
a)  ocenę zakresu wykonanych prac,
b) ocenę terminowości wykonanych prac,
c)  stwierdzenie o przyjęciu elementu (obiektu) bez zastrzeżeń lub przyjęciu elementu (obiektu) z warunkami.
6.4.   Protokół z odbioru musi być podpisany przez wszystkich członków komisji.
6.5.   Przedstawiciel wykonawcy podpisuje protokół z klauzulą: "nie zgłaszam zastrzeżeń", wpisuje ewentualne zastrzeżenia do protokółu, bądź zaznacza, że "zgłosi zastrzeżenia oddzielnym pismem" w ciągu 3 dni od daty spisania protokółu.
6.6.   Dokumentacja z odbiorów podlega archiwizacji.

7. Postanowienia końcowe
7.1. Roboty rozpoczęte i częściowo już odebrane przed wprowadzeniem niniejszych "Warunków" odbiera się według dotychczasowych zasad.
7.2.   Nowe materiały, urządzenia i konstrukcje odbiera się na podstawie atestów Centrum Naukowo-Technicznego Kolejnictwa (CNTK) lub innych jednostek naukowo-badaw-czych uprawnionych do wydawania decyzji o dopuszczeniu do stosowania nowych materiałów i technologii (Rozporządzenie Ministra Budownictwa i Materiałów Budowlanych z dnia 29 kwietnia 1975 r. Dz.U. z 1975 r. Nr 14 poz. 82).
7.3.   W przypadku sprzeczności niniejszych "Warunków" z innymi wcześniej wydanymi aktami normatywnymi obowiązują ustalenia podane w "Warunkach".
7.4.   Wykładnia "Warunków" pozostaje w gestii Dyrekcji Generalnej PKP.


Część II - szczegółowe warunki odbiorów podtorza

1.   Kontrola robót
1.1.   Wykonawca zobowiązany jest do:
-    kontroli jakości stosowanych materiałów i prefabrykatów,
-    bieżącej kontroli prawidłowości wykonywanych prac.
-    wykonywania badań wymaganych przy odbiorze oraz badań dodatkowych, wskazanych przez komisję odbiorczą.
1.2.   Kontrolę przeprowadza się zgodnie z zasadami podanymi w Instrukcji o utrzymaniu podtorza D-4.

2.   Odbiory robót
2.1.   Odbiorom robót podlegają nowe i przebudowane elementy podtorza, teren budowy oraz najbliższe otoczenie miejsca robót.
2.2.   Rodzaje, zakresy i terminy odbiorów podtorza określa inwestor na podstawie:
-    umowy pomiędzy zamawiającym i wykonawcą,
-    harmonogramu prac,
-    ustaleń w dziennikach budowy.
2.3.  Odbiorów dokonuje się według zasad podanych w "Warunkach ogólnych", przy czym:
a)   jeśli torowisko wzmacnia się po usunięciu nawierzchni, to jego odbiór musi być przeprowadzony przed ułożeniem nawierzchni,
b)   w wypadku układania warstw ochronnych na całej szerokości torowiska przy użyciu specjalistycznych maszyn (np. PM-200), torowisko odbiera się po wykonaniu wzmocnienia i nie sprawdza się jego poprzecznego spadku oraz równości powierzchni.

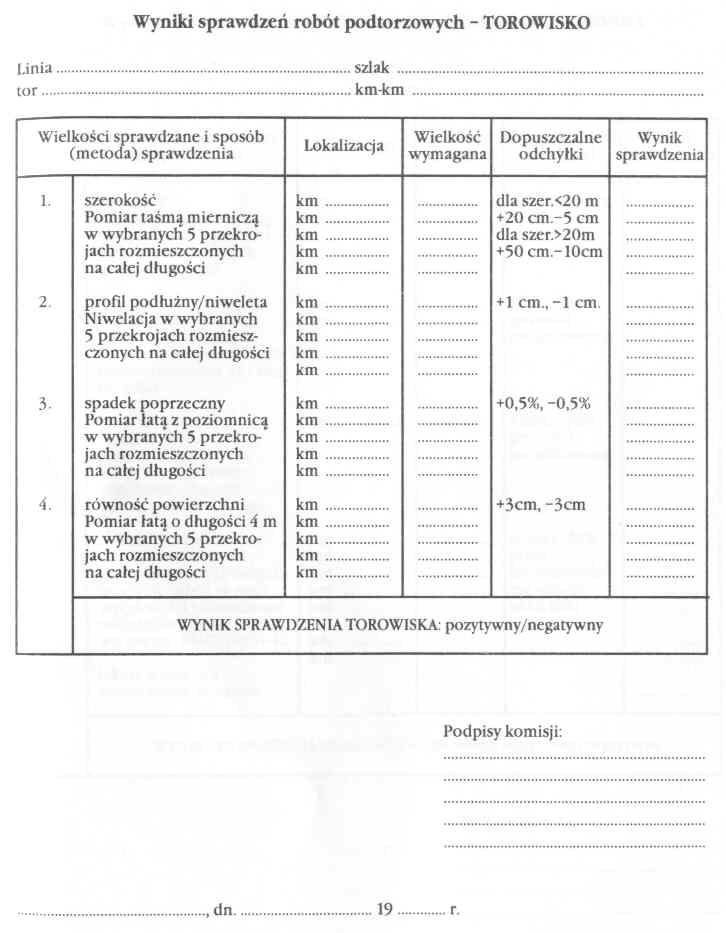

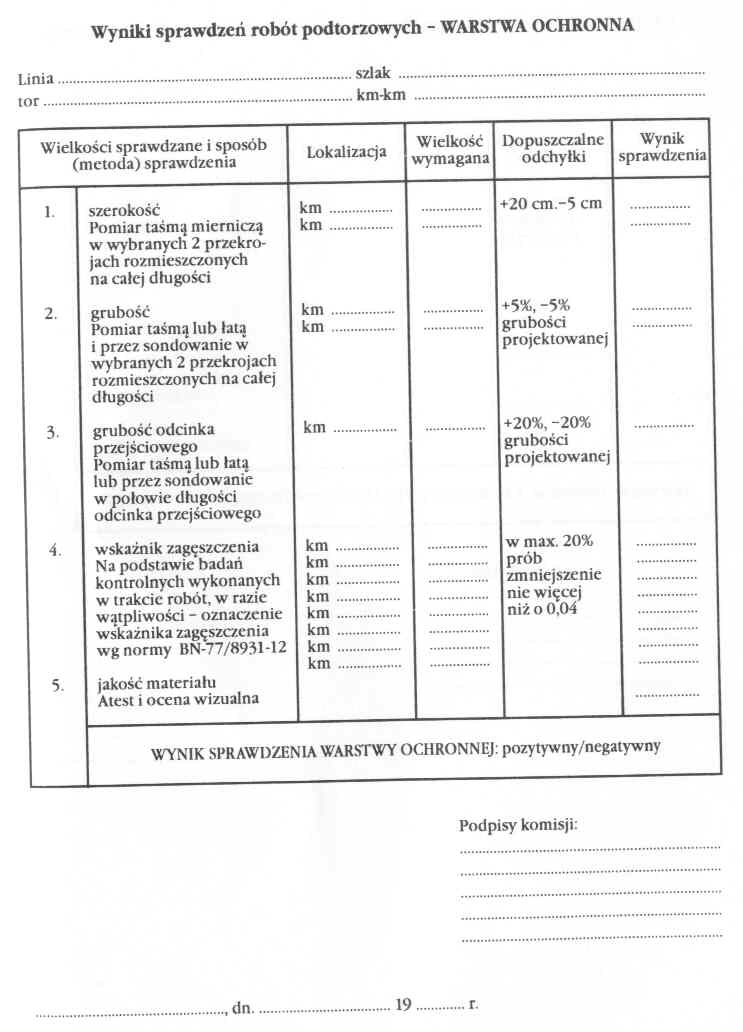

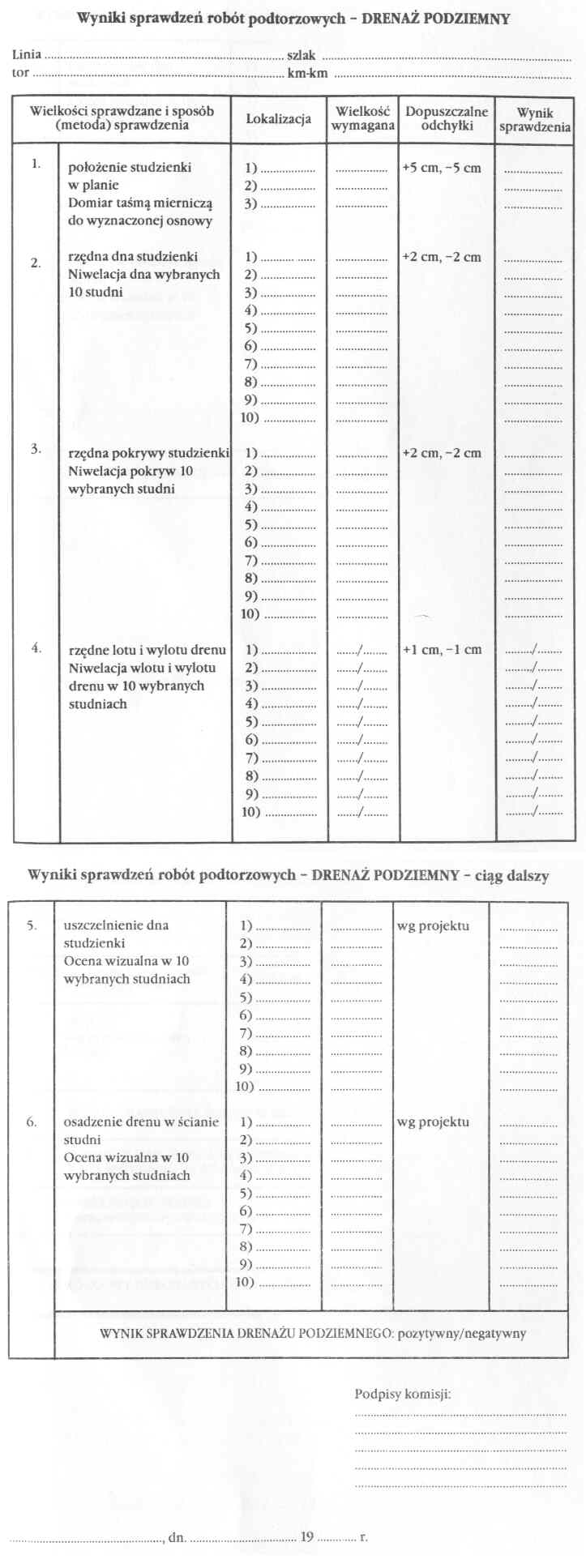

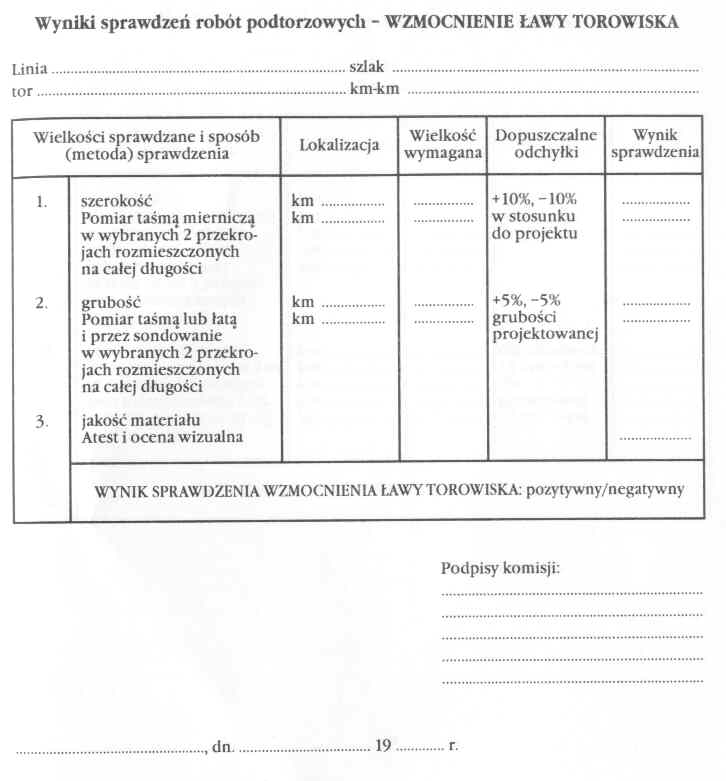

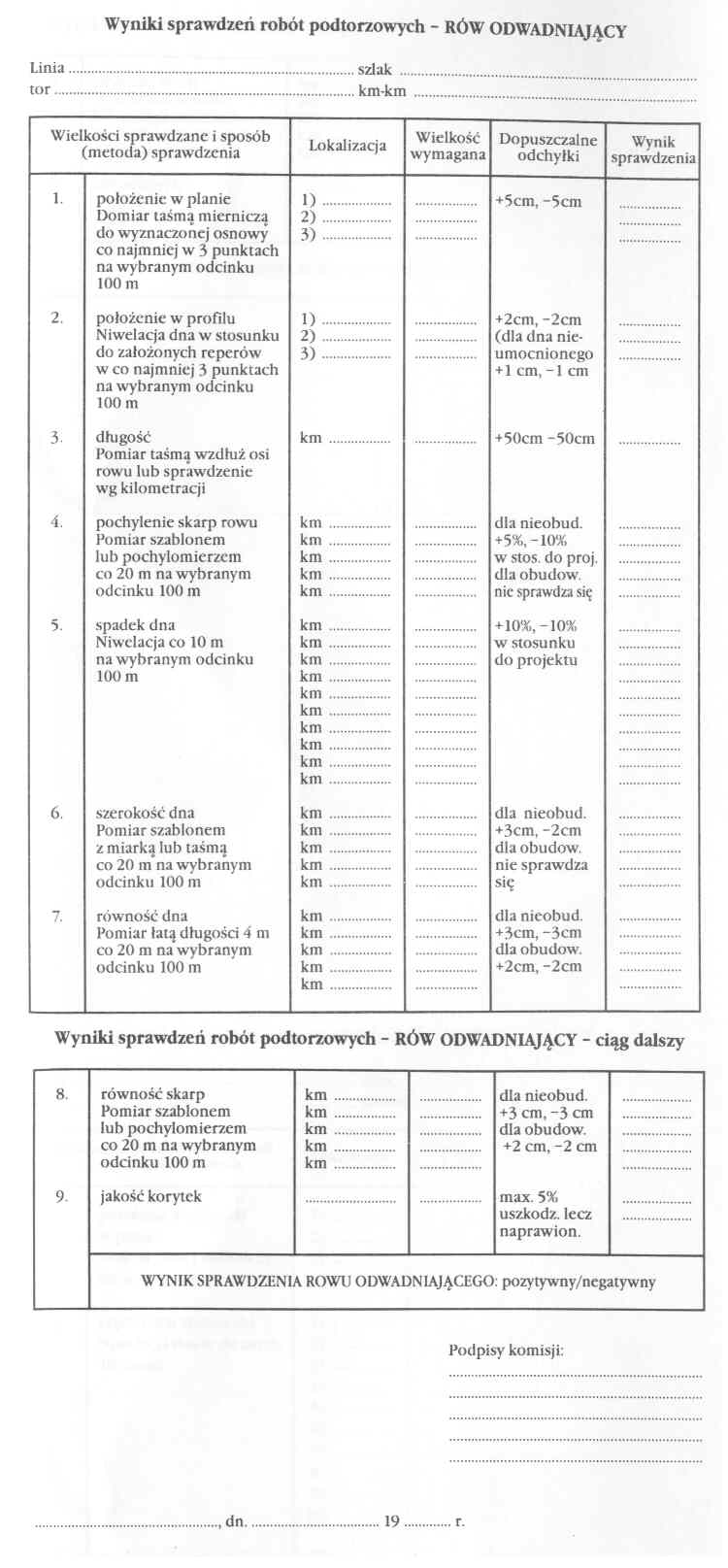

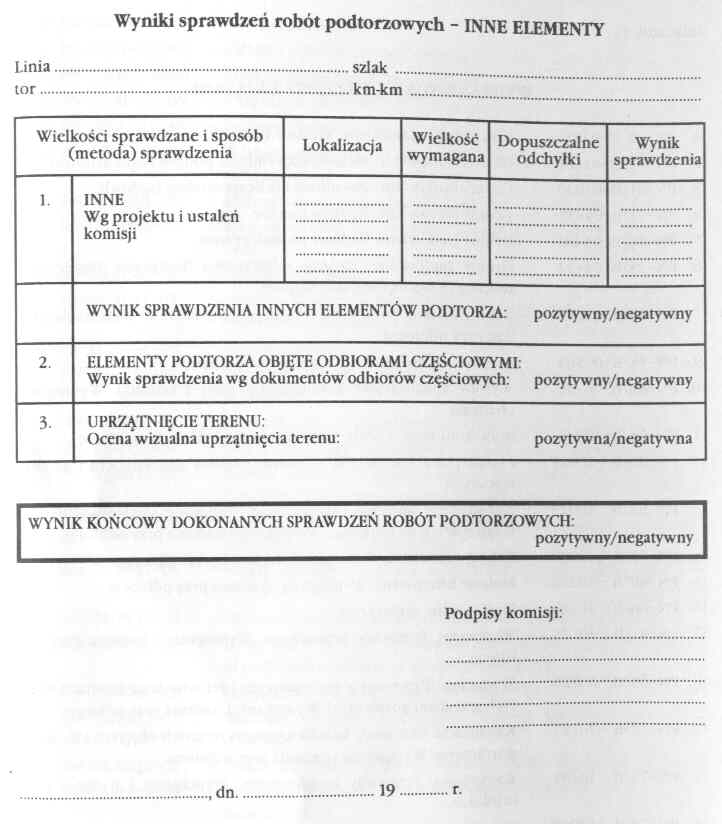

2.4.  W czasie odbioru dokonuje się sprawdzeń według załączonych do niniejszej części warunków wyników sprawdzeń robót podtorzowych. Wyniki tych sprawdzeń przedkłada się komisji odbioru częściowego, końcowego lub pogwarancyjnego podtorza.
2.5.   Z odbioru sporządza się protokół według wzoru zamieszczonego w "Warunkach ogólnych".
2.6.   Protokół można nie sporządzać jedynie w wypadku odbioru mającego na celu dopuszczenie do dalszych robót podtorzowych; dokonanie odbioru musi być wtedy:
-    poprzedzone wykonaniem wszystkich pomiarów według zasad obowiązujących przy odbiorze,
-    potwierdzone przez inspektora nadzoru odpowiednim wpisem w dzienniku budowy.

3- Archiwizacja wyników odbioru
Dokumenty z odbiorów podtorza podlegają trwałej archiwizacji. Jeśli Zarząd Drogowy OKP nie zdecyduje inaczej, dokumenty przechowuje się w oddziałach drogowych.

4. Eksploatacja w okresie gwarancyjnym
Gdy w umowie przewidziano odbiór pogwarancyjny podtorza, to w okresie gwarancyjnym utrzymuje się je zgodnie z Instrukcją o utrzymaniu podtorza kolejowego D-4.
